當前位置:首頁 >> 新聞中心 >> 工程動態
項目攻堅|岱山交投集團跑出項目“加速度”,全力推進重點項目建設!
來源:岱山蓬萊交投集團 發布時間:2022-04-13 點擊量:2445





    開局即決戰,起步即沖刺。岱山交投集團超前謀劃,靠前發力,把加快重大項目建設作為重要抓手,全力以赴推進項目建設。連日來,各重點項目施工現場呈現出一片熱火朝天的景象,施工人員加班加點趕工期、搶進度,奮力實現“首季開門紅”。


項目推進按下“快進鍵”




加快建成一批


    岱山縣燕窩山陸島交通碼頭及防波堤工程:項目總投資68494萬元。目前碼頭水土部分完成100%,后方陸域回填完成100%,一線候船樓完成95%,計劃于今年5月投入試運行。

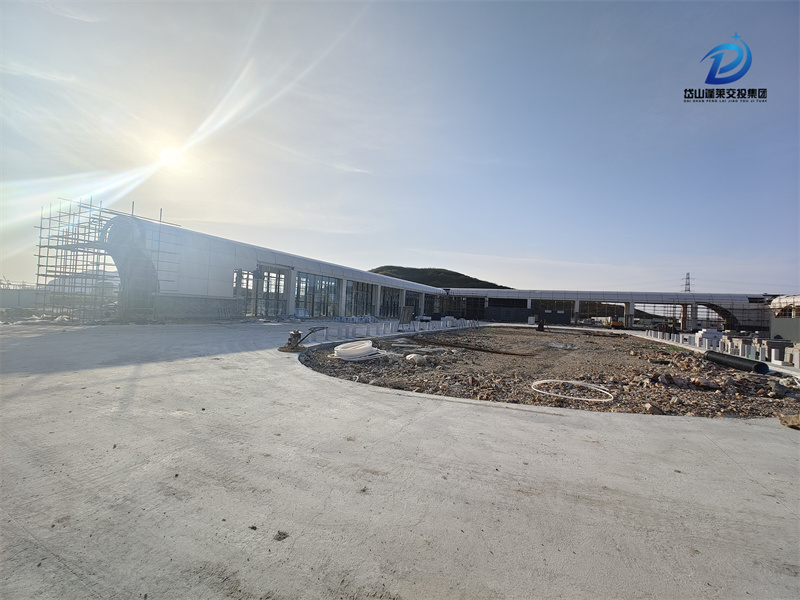

    岱山縣燕窩山客運中心工程:項目總投資23138萬元。2022年計劃投資9138萬元,目前完成年度投資3100萬元,截止目前已完成矮屋面100%,殼體屋面62%,計劃于今年9月投入運行。

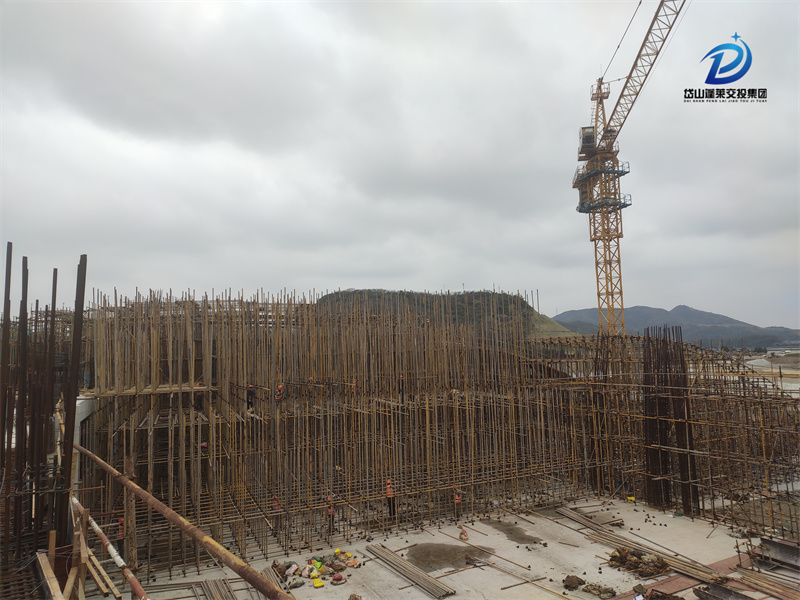

    岱山交通集散中心工程:項目總投資35828萬元。2022年計劃投資15828萬元,目前完成年度投資8100萬元,截止目前已完成各樓主體結構、風雨連廊幕墻100%、市政道路81%。計劃于今年9月投入運行。

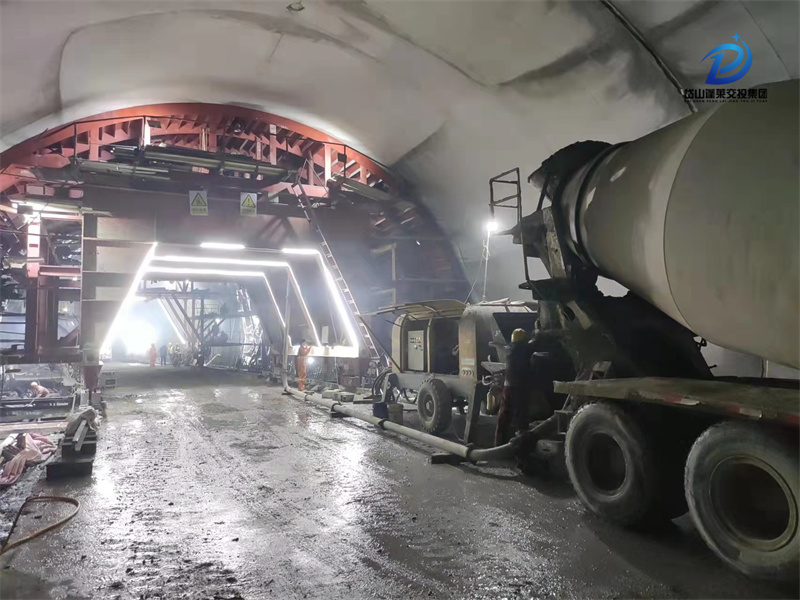

    秀山環島公路(海岙至九子段)工程:項目總投資9100萬元。2022年計劃投資4600萬元,目前完成年度投資1450萬元,截止目前已完成隧道工程76%、路基工程96%。計劃于今年10月建設通車。

    岱山縣縣城旅游配套服務設施提升工程:

    項目總投資10000萬元。2022年計劃投資5000萬元,目前完成年度投資1700萬元。

   (1)目前已完成磨心谷地質防護工程錨桿及掛網施工完成80%、觀光電梯基礎混凝土工程、云梯山道基礎工程、花田樂園基礎工程、混凝土工程、大魚廣場基礎工程、防水工程、土方工程、舟亭廣場土方工程、游客服務中心鋼結構工程等。計劃今年6月投入運營。

   (2)雙合石壁景區提升工程,于2021年11月進場施工,目前完成鋼結構安裝,棧道地板鋪裝,塘渣清運,計劃于5月投入運營。

   (3)秀山滑泥公園工程,目前已完成初設評審、概算編制、初步設計完善待報批,計劃今年5月完成EPC招標,10月份投入運營。




加快推進一批


    浙江自貿區北部衢山片區管網設施提升工程:

    項目總投資40000萬元。2022年計劃投資15000萬元,目前完成年度投資3800萬元。

   (1)衢山西長沙至里高涂至外泥螺山公路項目于2021年1月開工建設,目前已完成路基工程100%,橋涵工程100%,完成衢山西長沙公路工程總工程量72%,計劃于2022年8月份完成通車。

  (2)岱山縣衢山環島西線潮頭門至小黃沙公路,目前正開展招標文件編制,計劃于2022年4月完成EPC招標工作。

  (3)衢山島海事服務基地(一期)工程,目前項目初步設計與概算正在發改、財政部門審批中,項目EPC招投標前期工作正在準備,計劃于2023年6月投入使用。


    岱山高亭至石化小區至雙峰新城公路工程:

    項目總投資69884萬元。2022年計劃投資25000萬元,目前完成年度投資6600萬元。目前已完成隧道工程7%,路基工程7%,計劃于2022年底前完成隧道工程的50%,完成高雙線至G526三公里接線路基工程。


    岱山縣雙峰新城體育中心:

    項目總投資56600萬元。2022年計劃投資15000萬元,目前完成年度投資800萬元。目前已完成土地劃撥手續、繼續完善初步設計、編制概算。計劃于6月完成EPC招標工作,年底完成地下架空層。




黨員干部沖鋒一線


    在燕窩山客運中施工現場,集團規劃建設部副部長阮嘉磊正在和施工單位溝通工程進度。作為黨員干部和項目的負責人,該同志在工程建設期間,每天起早貪黑奔波在項目建設施工現場,與多方單位溝通解決項目缺陷,加班加點,通宵達旦的驗算數據和組織會議成了家常便飯。


    在岱山縣縣城旅游配套服務設施提升工程施工現場,為了項目盡快達到預期目標,仙島旅投公司工程科全體職工一直堅守在施工一線,隨時把控項目的進度、質量、安全,在工程上遇到技術難題也是第一時間溝通各方解決,確保工程各項工序有序推進。


開好局  起好步

    集團按照全年工程建設整體推進計劃,逐項落實責任領導、責任人,實行項目清單化,在全體干部員工的共同努力下,到一季度末累計完成投資25550萬元(除儲備類項目),完成一季度計劃的114.12%,實現“首季開門紅”。


爭分奪秒搶春時,鼓點鏗鏘施工忙

新的征程已拉開序幕

奮斗是不變的旋律

岱山交投集團將繼續鉚足虎勁

快速有序推進項目建設
